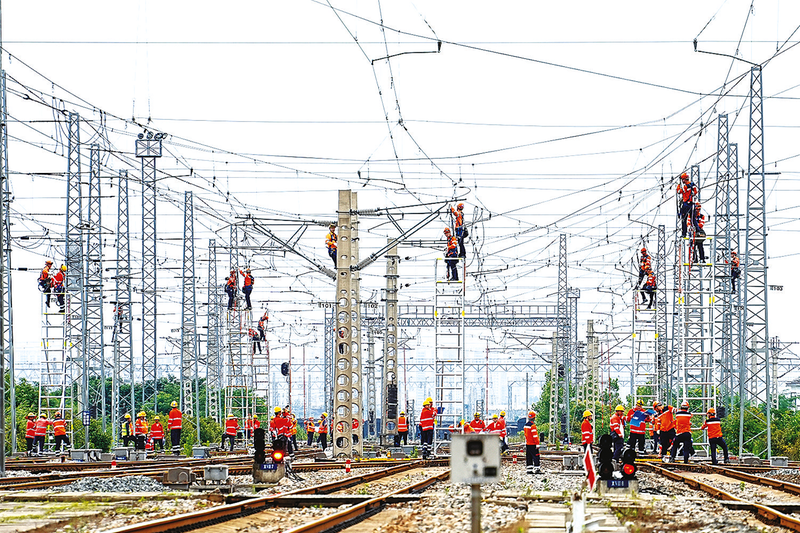

刘洋 摄 本报讯(记者 胡小东 通讯员 王月)6月23日,京九线阜阳枢纽大型接触网集中修施工启动。本次集中修日均投入作业人员350人、车梯30部,计划运用6个180分钟“大天窗”集中施工,完成118.568条公里接触网检查,同步更换分段绝缘器32台、软横跨绝缘子56串、弹簧补偿器66个、交叉吊弦568根。
阜阳枢纽是京九铁路与阜淮、阜六、青阜、漯阜4条线路交会的重要节点,站场股道多,接触网设备杂且旧。枢纽日常调车作业频繁、“天窗”资源紧张,接触网设备长期处于“检不了、修不透”的状态。为打破困局,合肥供电段在集团公司供电部、调度所支持下,争取到连续6天、每天180分钟的施工封锁“大天窗”,开展大规模集中修施工。“这次我们要彻底解决枢纽设备长期失修问题。”在6月22日该段召开的集中修动员会上,段长芈赞说:“本次集中修施工以集约化连片检修替代零散作业,检修效率较以往将提升近10倍。”
针对本次集中修“大兵团、长天窗、全停电”作业特点,该段推出了一系列创新举措。严格执行现场高空作业“眼到、手到、口到”的“三到”检修法,确保设备整治一处达优一处。实行“记名式”验收制度,设备包保人“边修边验”,做到检修后质量终身可追溯。实施固化检修单元模块管理,每日明确作业范围、安全措施、地线位置,形成标准化作业模块。实行关键设备“持证检修”,分段绝缘器、线岔、隔离开关等重点设备检修人员必须具备相应资质。
